Etapy stavby
0001
Dokončeno

Nová vodní linka (NVL)

Nová vodní linka (NVL)

Zcela nové, plně zakryté čistírenské zařízení vybudované v letech 2015–2018 východně od původního areálu ÚČOV. V průběhu zkušebního provozu byla NVL doplněna o soubor zařízení pro dezinfekci vyčištěných odpadních vod UV zářením (uvedeno do zkušebního provozu v srpnu 2021). Ucelená část NVL bez UV dezinfekce byla zkolaudována k 31. 12. 2021 a od tohoto data je v trvalém provozu zajišťovaném Pražskými vodovody a kanalizacemi a.s. Zkušební provoz UV dezinfekce byl ukončen v plánovaném termínu 31. 12. 2025, k témuž datu byla zkolaudována i tato část a od 3. 1. 2026 je NVL v trvalém provozu jako celek.

Zobrazit detail
0002
Realizace 2026–2030

Stávající vodní linka (SVL)

Stávající vodní linka (SVL)

Druhá hlavní etapa modernizace ÚČOV. Zadávací řízení na výběr zhotovitele probíhalo od 25. 8. 2023 a bylo ukončeno Rozhodnutím o výběru dodavatele ze dne 9. 12. 2025. Vítěznou nabídku podala Společnost pro rekonstrukci SVL vedená společností SMP Vodohospodářské stavby a.s. (skupina Vinci Construction CS a.s.) s cenou 4 786 601 698 Kč bez DPH (5 791 788 054,58 Kč vč. DPH) a dobou realizace 43 měsíců. Smluvní dokumenty (Pakt integrity, Smlouva o součinnosti a Smlouva o dílo) byly podepsány 2. 3. 2026. Dne 3. 2. 2026 proběhla 0. kontrolní prohlídka, kterou byl zahájen proces odstavení SVL z provozu (zajišťuje PVK, ukončení 30. 9. 2026). Předání staveniště zhotoviteli je plánováno na 1. 10. 2026. Rekonstrukce bude probíhat za úplného odstavení SVL z provozu. Samotnému stavění proto předchází cca 8 měsíců, během kterých provozovatel ÚČOV (Pražské vodovody a kanalizace, a.s.) převede odpadní vody na Novou vodní linku až do vyčerpání její kapacity, odstaví SVL z provozu a vyčistí její nádrže. V prvních 3 měsících rekonstrukce proběhnou demontáže technologických zařízení, na které naváže 40 měsíců vlastní rekonstrukce. Po 43 měsících bude SVL uvedena do dvouletého zkušebního provozu – během prvních 3 měsíců proběhne zapracování, v následujících 21 měsících ověření projektových a výkonových parametrů. Rekonstrukce proběhne na území a objektech stávající SVL; jednotlivé objekty a nádrže budou komple.completně rekonstruovány nebo vybudovány jako zcela nové. Objekty s největší pachovou zátěží – lapák štěrku, česlovna, lapák písku a pískové jímky – budou zakryty a dezodorizovány, aby byl eliminován únik zápachu do ovzduší. Rekonstruovaná SVL bude technologicky koncipována jako mechanicko-biologicko-chemická čistírna odpadních vod s hydraulickou kapacitou 4,1 m³/s a dimenzována na kvalitu odtoku 10 mg/l celkového dusíku jako roční průměr. Funkční celek tvoří hrubé předčištění (lapák štěrku, česlovna, lapák písku a pískové jímky), primární sedimentace (4 rekonstruované usazovací nádrže o celkovém objemu 18 544 m³), biologické čištění ve 3 zcela nových aktivačních nádržích po 4 sekcích (celkem 130 044 m³), zachovaná regenerační nádrž z 90. let (18 556 m³) a 8 rekonstruovaných dosazovacích nádrží (celkem 53 064 m³). Veškeré technologické vybavení bude vyměněno v plném rozsahu. Rekonstrukce si vyžádá vytěžení a odvoz cca 310 000 m³ materiálu – z toho cca 111 000 m³ na trvalou skládku, 156 000 m³ na mezideponii (s následným využitím pro zásypy a terénní úpravy) a cca 43 000 m³ bude využito přímo na staveništi. Celkem bude realizováno 40 stavebních objektů a 34 provozních souborů.

Zobrazit detail
0003
Projektová příprava

Kalové a energetické hospodářství (KEH)

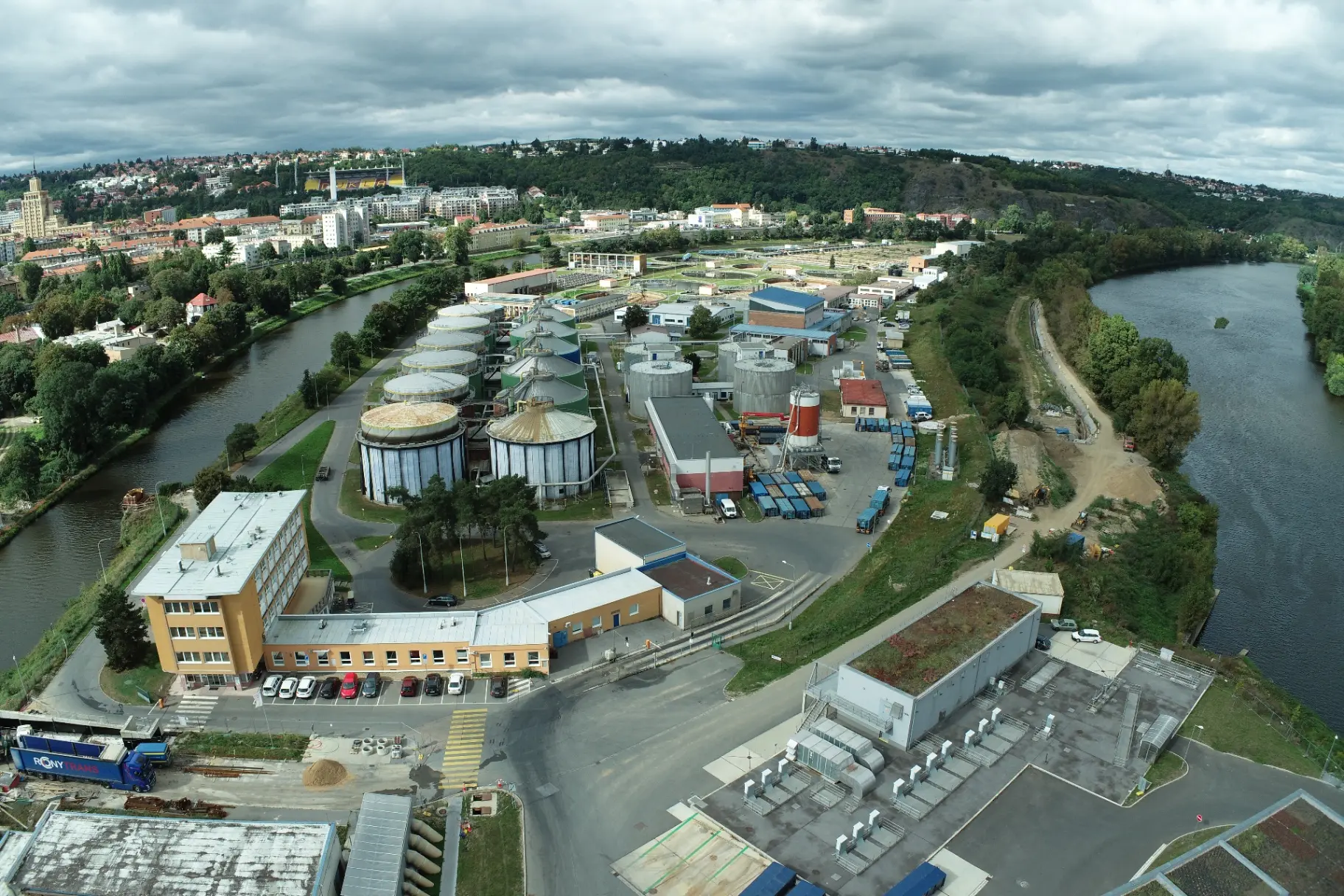

Kalové a energetické hospodářství (KEH)

Třetí hlavní etapa modernizace ÚČOV. KEH slouží a i v budoucnu bude sloužit pro obě vodní linky, modernizace proto musí probíhat za plného provozu. Technická studie aktualizující koncepci technického řešení na podmínky roku 2025 byla převzata k 31. 12. 2025 a je výchozím podkladem pro další postup. Zpracovatel zahájil práce na dokumentaci pro povolení stavby (DPS) a prověřuje formu posouzení vlivů na životní prostředí (malá / velká EIA). Cílový předpokládaný termín realizace není ohrožen.

Zobrazit detail
0004
V realizaci

Nátokový labyrint – levý břeh

Připojení odpadních vod ze stok B a D prostřednictvím nové čerpací stanice BD přímo do kolektoru ACK a odtud na Hlavní čerpací stanici. Zhotovitelem stavby je Společnost „ÚČOV – Nátokový labyrint – ČHSE“ složená ze společností Čermák a Hrachovec a.s., Subterra a.s. a Energie – stavební a báňská a.s. Stavba byla zahájena předáním staveniště 8. 10. 2025 a bude dokončena do 30 měsíců, tj. do 04/2028.

Zobrazit detail
0005
Dokončeno

Nátokový labyrint – pravý břeh

Nátokový labyrint – pravý břeh

Úpravy na stokách E a F spočívající v jejich sloučení a převedení společnou shybkou na objekt Hrubého předčištění EF (budovaný v rámci etapy 0007). Odtud budou odpadní vody přivedeny do jímky EF na HČS a HČS bude doplněna o čerpací techniku pro tuto jímku.

Zobrazit detail
0006
Nebude realizováno

Štola Drasty

Původně plánovaná štola pro vymístění kalového hospodářství k obci Drasty. Záměr se ukázal jako územně neprojednatelný a po výsledcích Studie proveditelnosti pro Kalové hospodářství byla etapa ze souboru staveb vyřazena – v současné době je vedena jako neobsazená.

Zobrazit detail
0007
Dokončeno

Nátoky na ÚČOV

Nátoky na ÚČOV

Samostatná etapa vyčleněná z původního zadání NVL. Jejím jádrem je Hlavní čerpací stanice (HČS), která rozděluje nátok odpadních vod mezi Novou a Stávající vodní linku, a navazující objekt Hrubého předčištění EF chránící nátok do jímky EF. Oba objekty jsou v provozu.

Zobrazit detail
0008
Dokončeno

Kompenzační opatření – Definitivní uzávěr plavebního kanálu Troja

Kompenzační opatření – Definitivní uzávěr plavebního kanálu Troja

Kompenzační opatření stanovená jako podmínka stavebního úřadu pro vydání souhlasu se stavbou NVL. Hlavní město Praha se zavázalo připravit a realizovat definitivní uzávěr plavebního kanálu Troja. Stavba byla zahájena 1. 12. 2023 a úspěšně dokončena v termínu podle Smlouvy o dílo k 30. 9. 2025. Kolaudační rozhodnutí z 21. 10. 2025 nabylo právní moci 3. 11. 2025. Dílo bylo předáno do správy a provozování Správě služeb hl. m. Prahy, která ve spolupráci s Povodím Vltavy, s. p. zajistí v případě povodňových průtoků manipulaci s uzávěrem pro převedení části průtoků plavebním kanálem Troja – Podbaba a plavebními komorami Podbaba.

Zobrazit detail
0009
Příprava

Retenční nádrže – pravý břeh

Doplňující etapa souboru staveb č. 6963 – retenční nádrže na pravém břehu Vltavy pro zachycení části dešťových přívalových průtoků a ochranu vodního recipientu i navazujících čistírenských procesů.

Zobrazit detail
0010
Příprava

Retenční nádrže – levý břeh

Doplňující etapa souboru staveb č. 6963 – retenční nádrže na levém břehu Vltavy. Společně s pravobřežním protějškem přispívají k vyrovnání průtoků na nátoku do ÚČOV.

Zobrazit detail
0011
Příprava

Energocentrum nízkopotenciálního tepla (EGC NPT) 180 MW

Energocentrum nízkopotenciálního tepla (EGC NPT) 180 MW

Studie proveditelnosti byla zpracována v roce 2022. Projekt Energocentra ÚČOV vychází z využití nízkopotenciálního tepla z vyčištěných odpadních vod prostřednictvím soustavy tepelných čerpadel. Cílový instalovaný tepelný výkon 180 MW představuje významný příspěvek k dekarbonizaci pražského teplárenství, zvýšení podílu obnovitelných a druhotných zdrojů energie, snížení uhlíkové stopy a omezení spotřeby zemního plynu. Schválená Koncepce teplárenství hlavního města Prahy s Energocentrem ÚČOV počítá jako se strategickým zdrojem tepla a vytváří rámec pro pokračování přípravy projektu. V navazující fázi bude nutné upřesnit etapizaci, způsob vyvedení výkonu a jeho integraci do pražských soustav zásobování tepelnou energií.

Zobrazit detail
