Zpět na přehled etap
Etapa 0002
Realizace 2026–2030

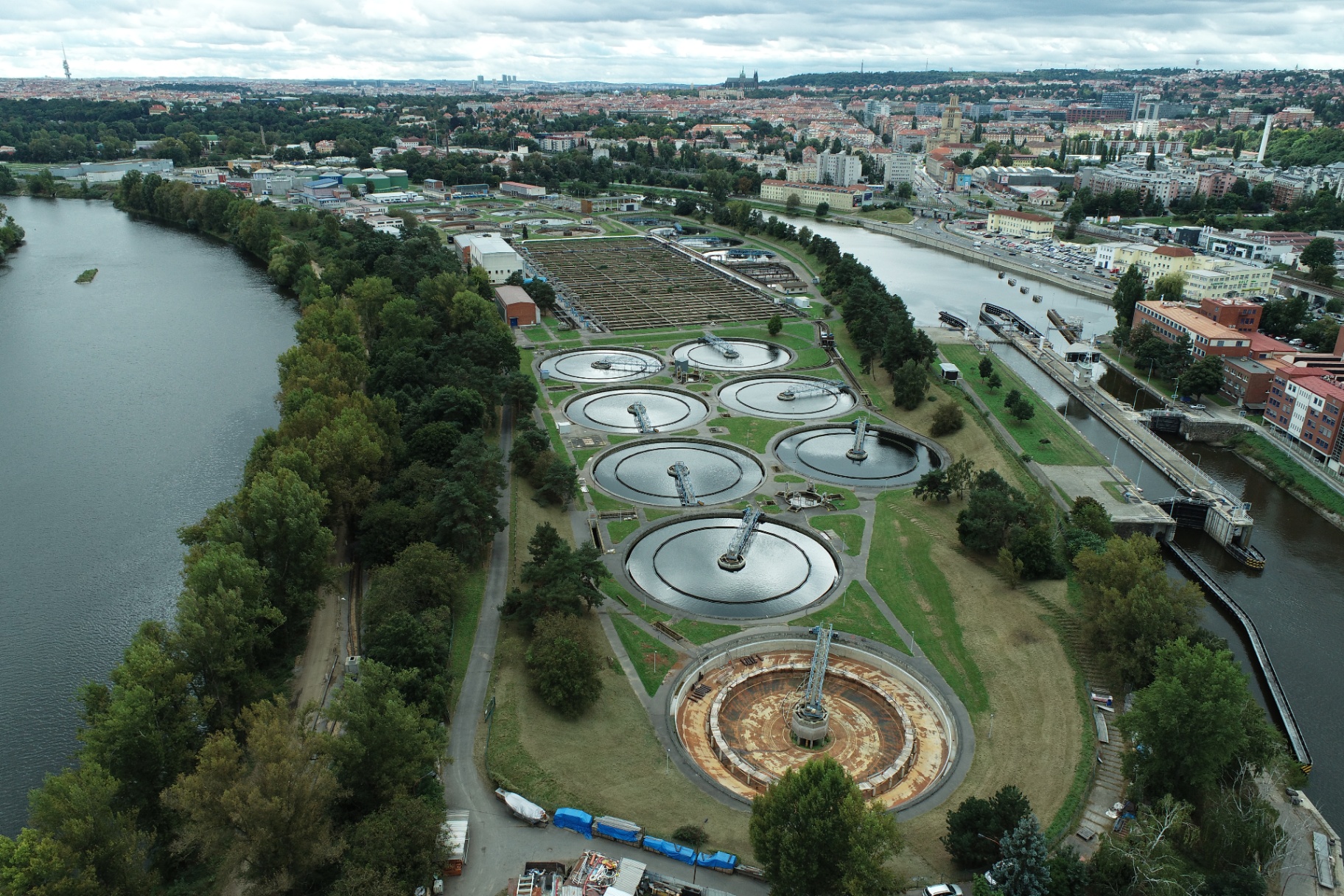

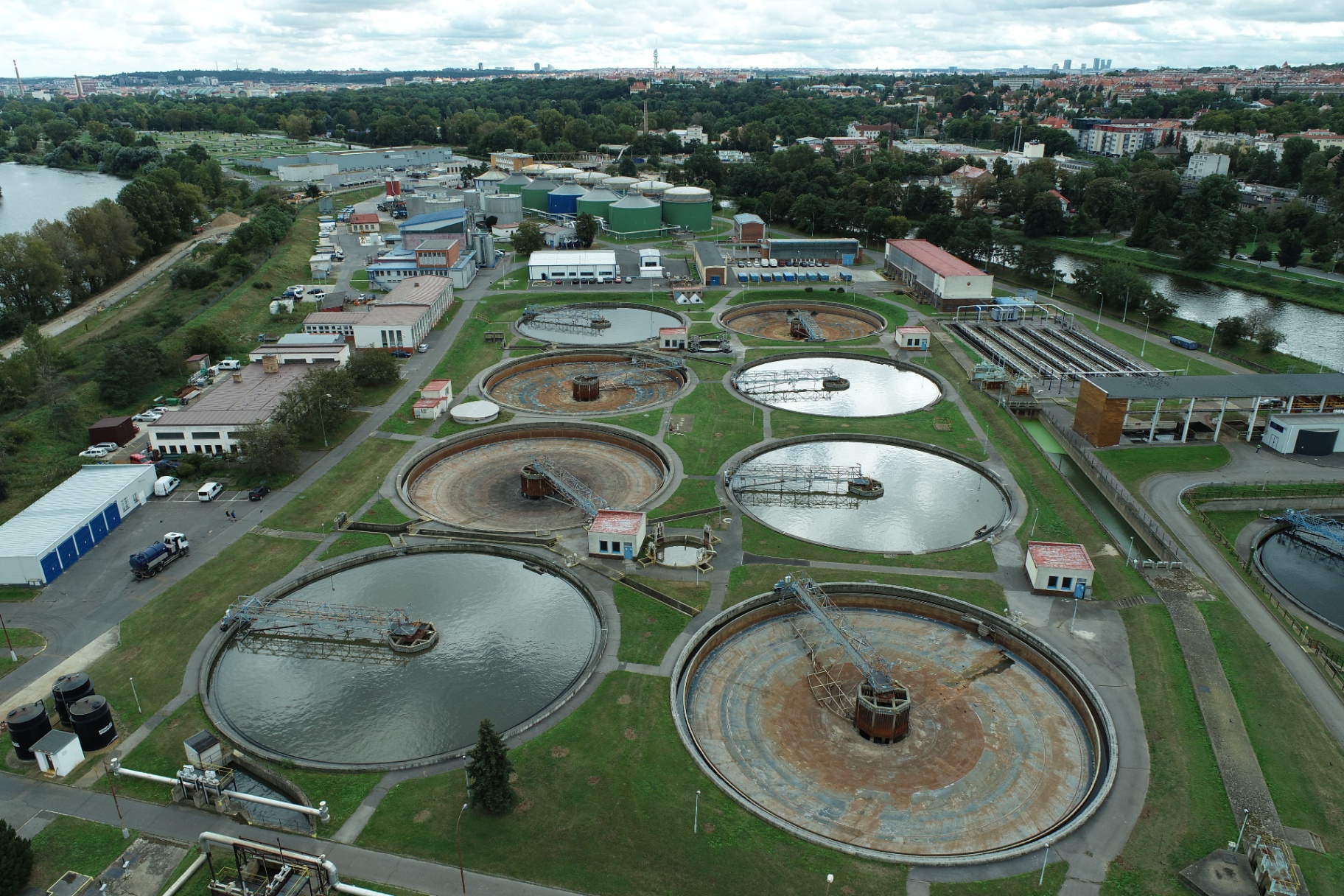

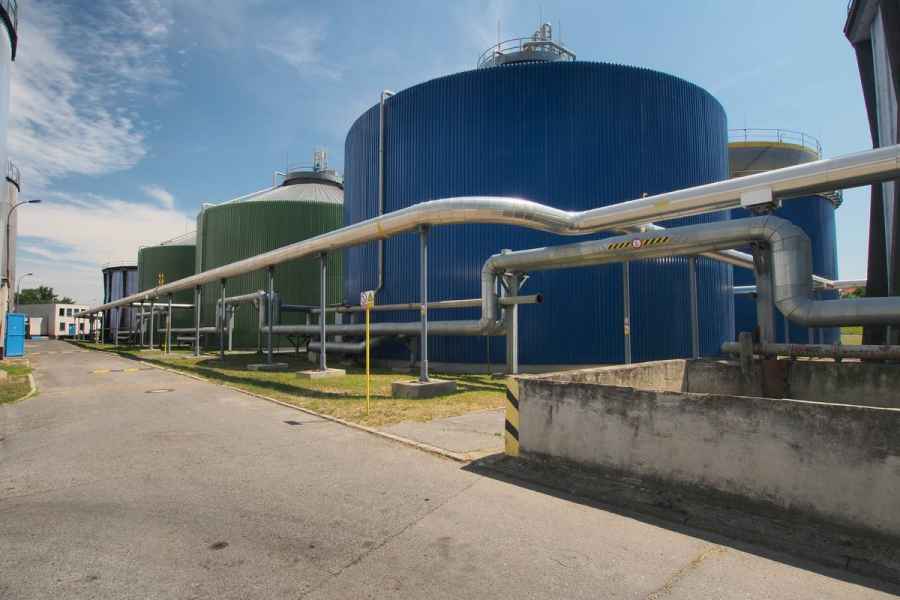

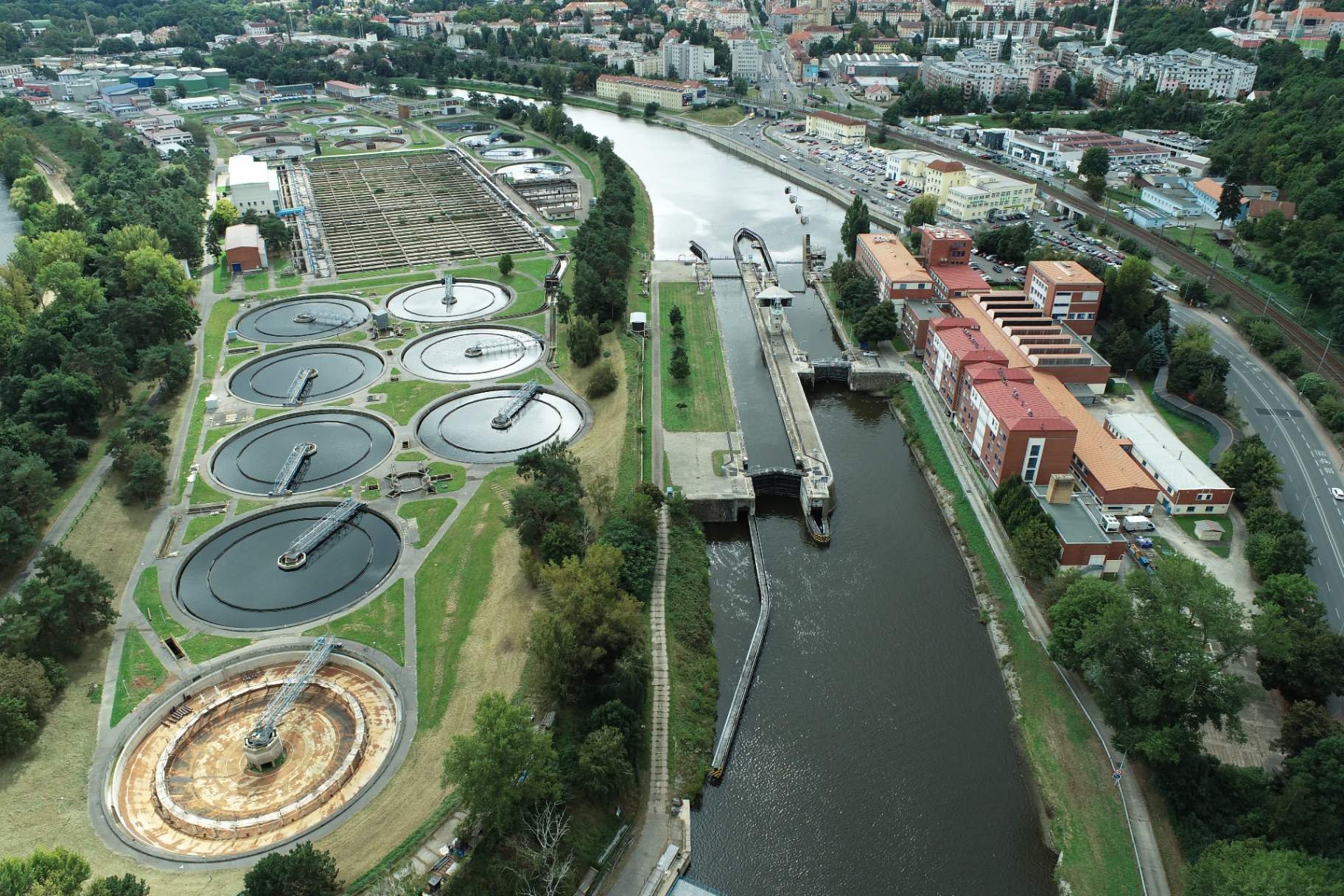

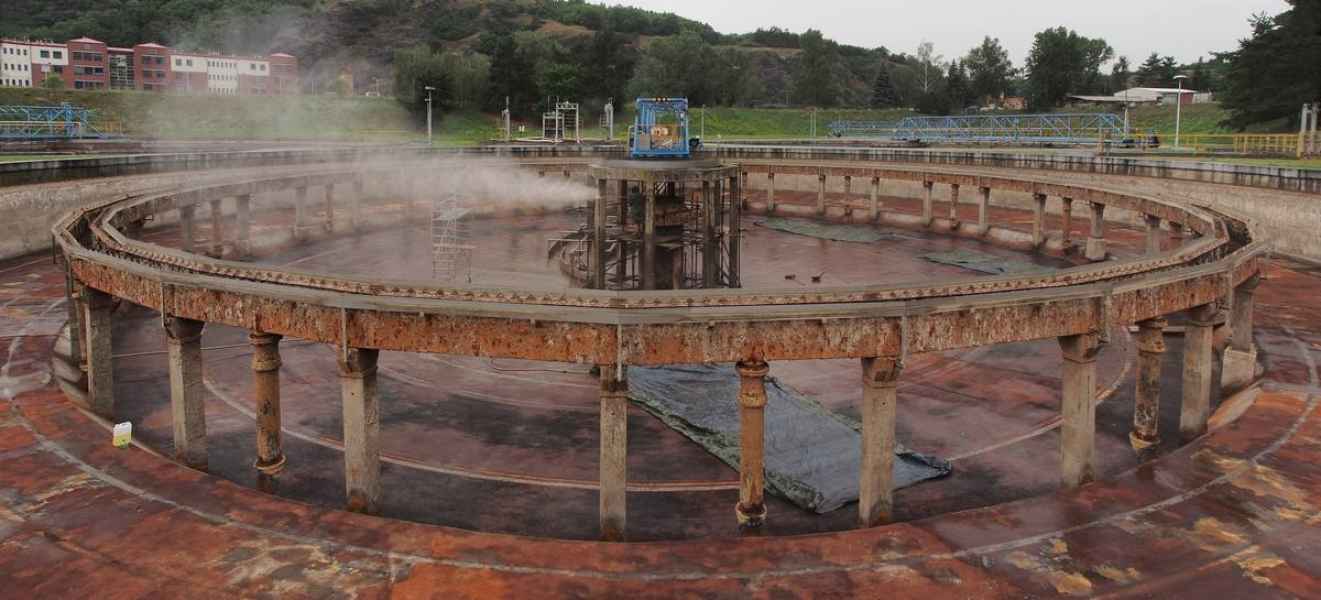

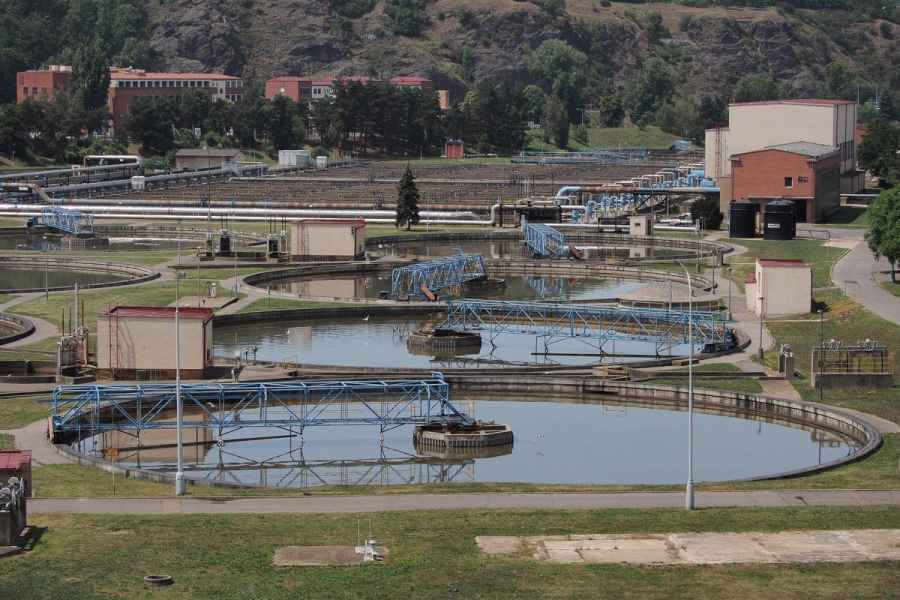

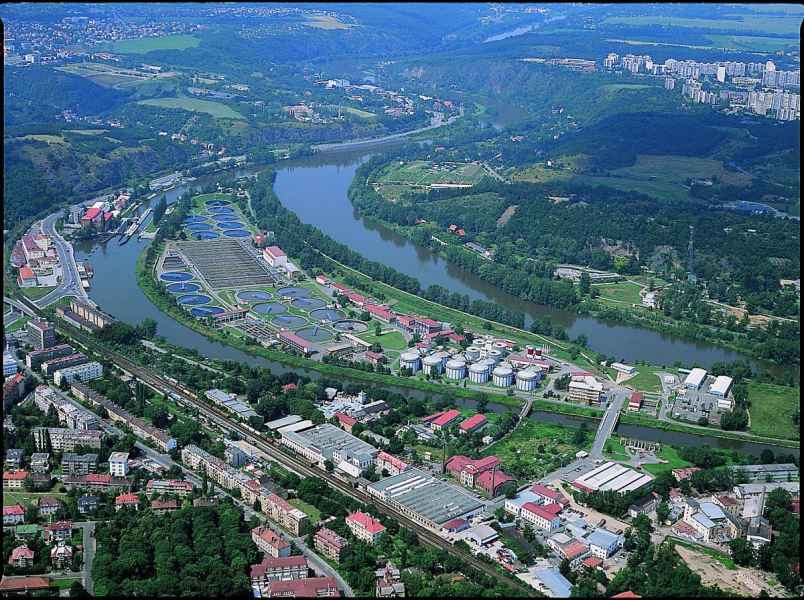

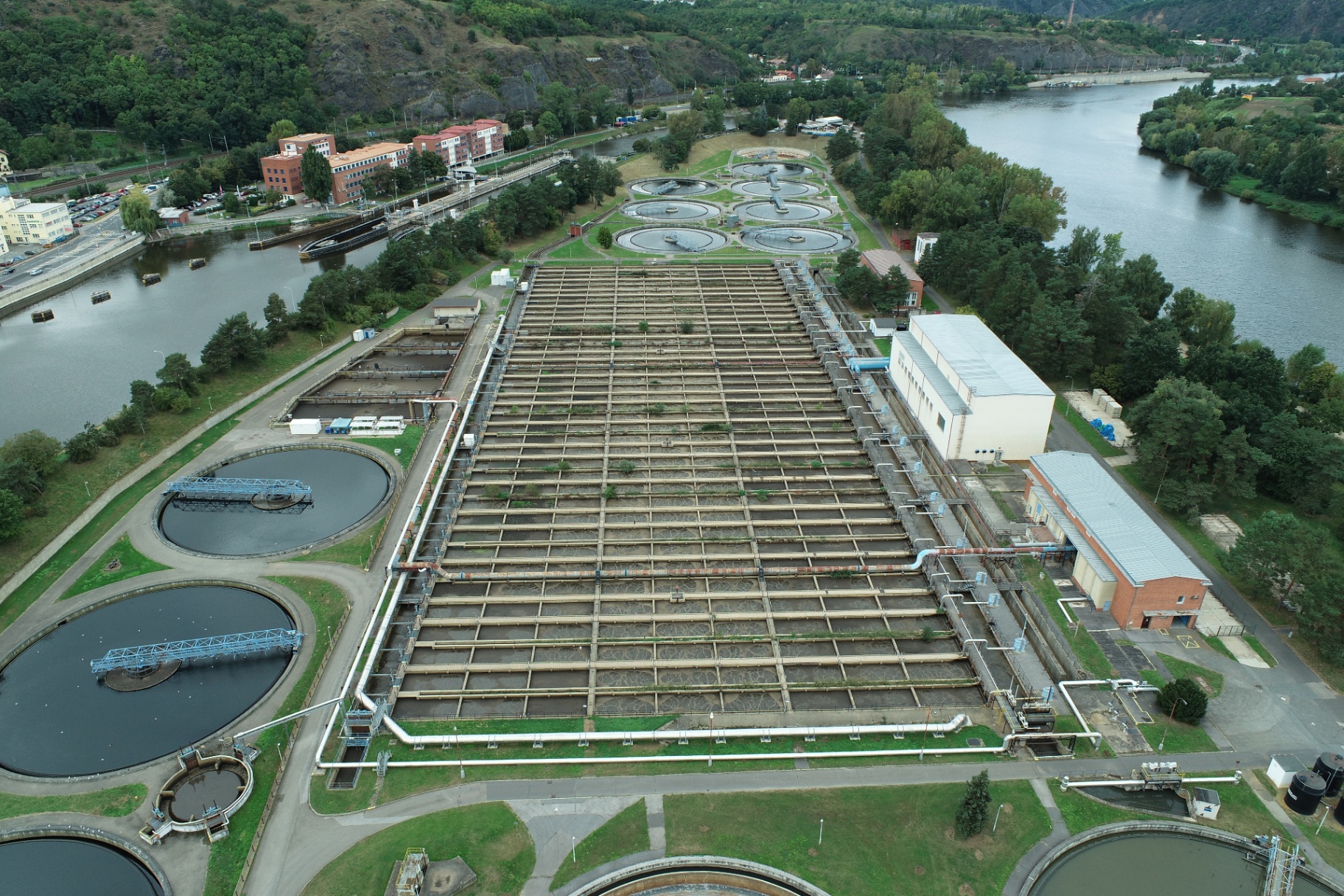

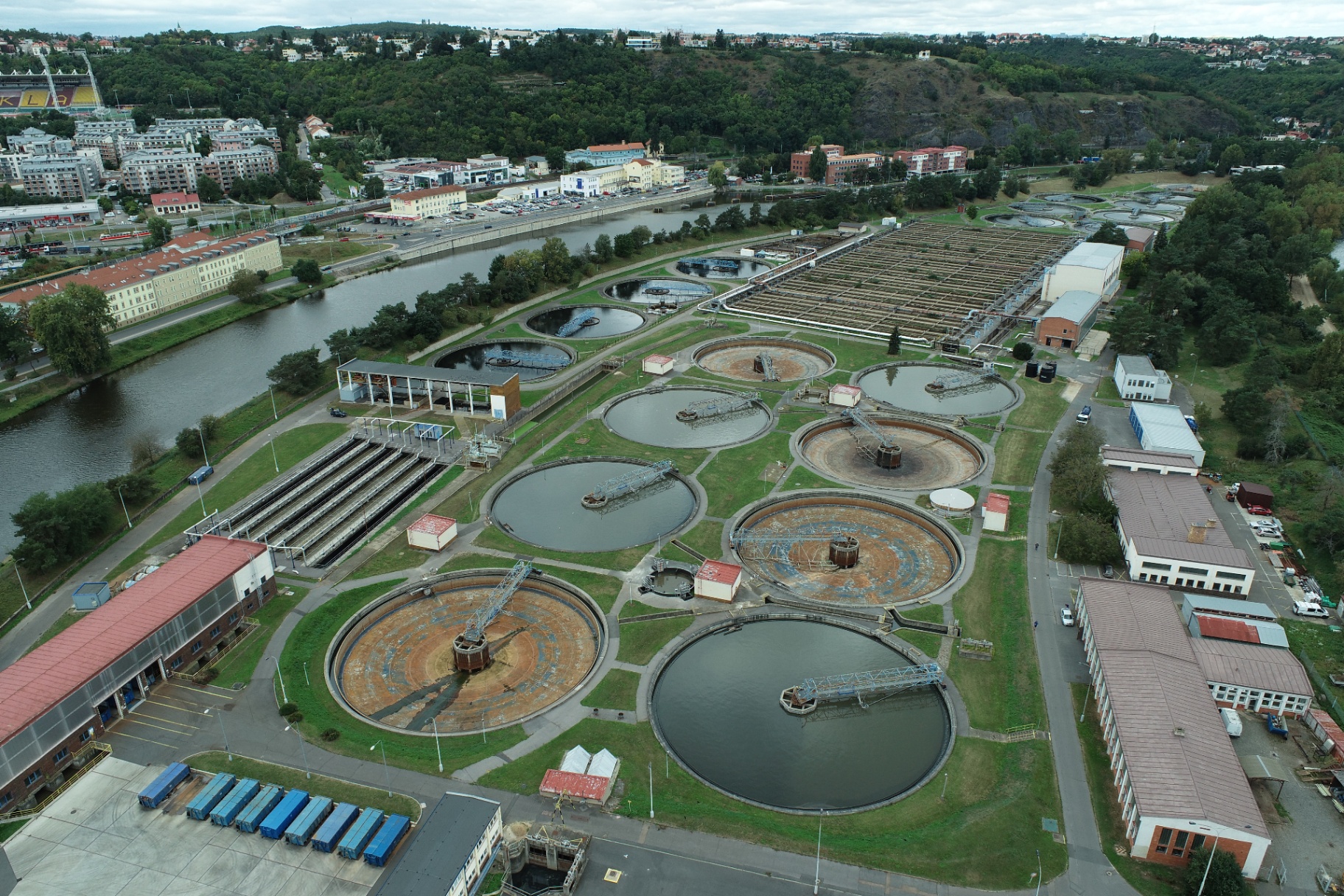

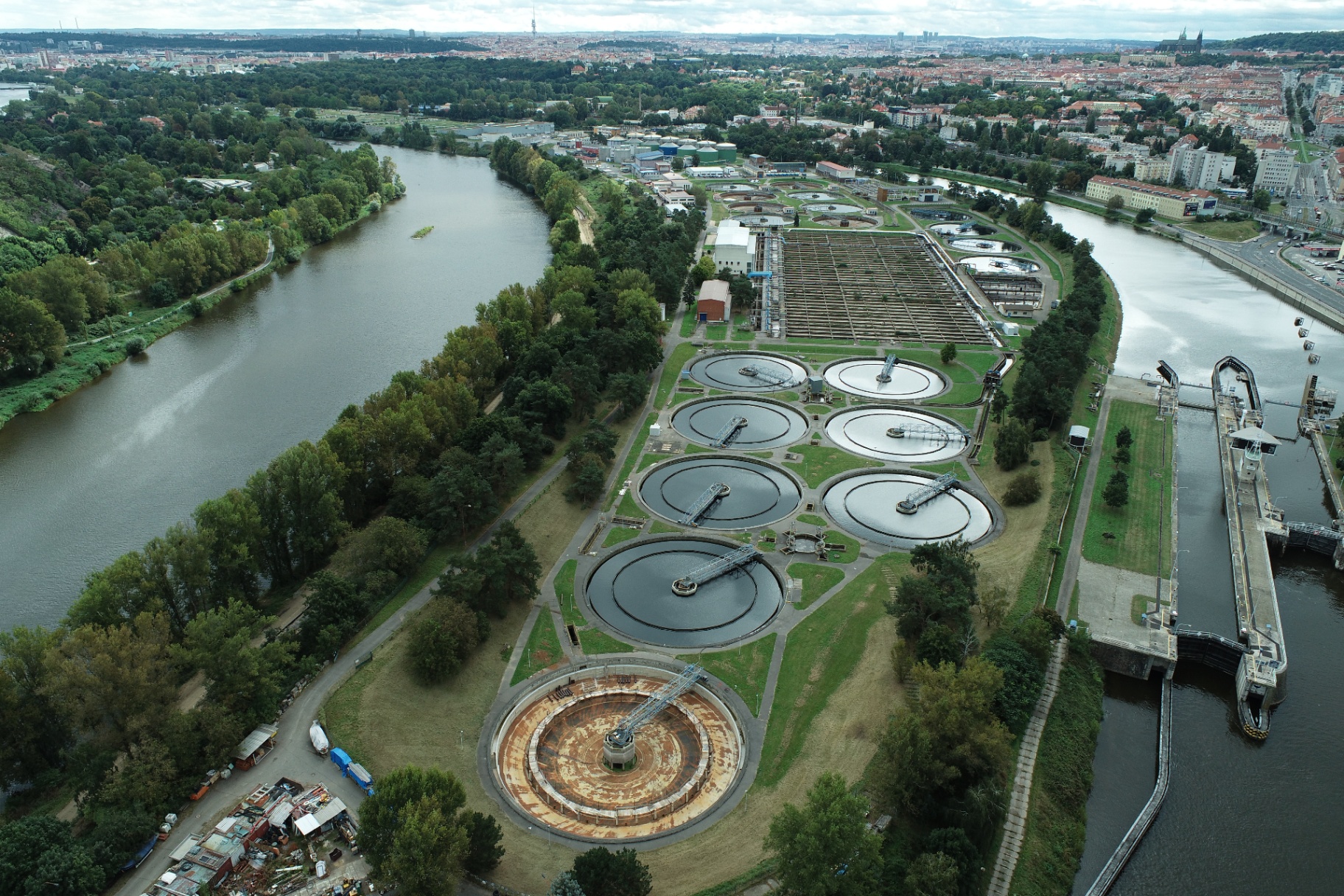

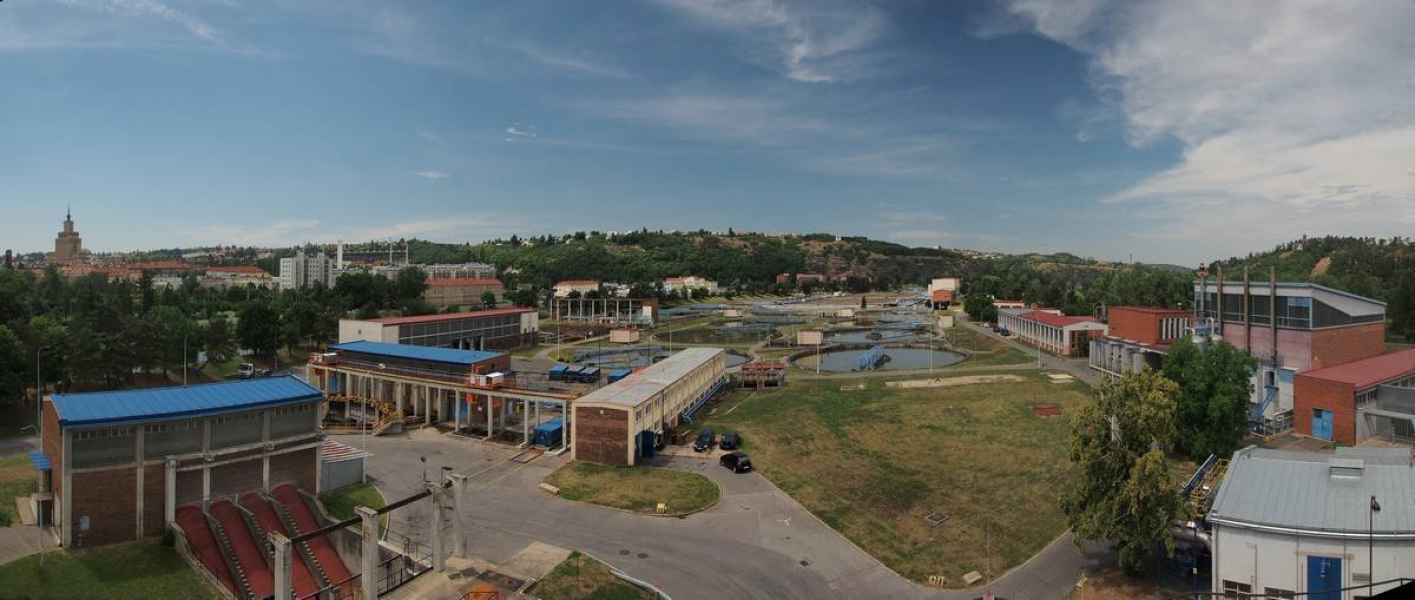

Stávající vodní linka (SVL)

Druhá hlavní etapa modernizace ÚČOV. Zadávací řízení na výběr zhotovitele probíhalo od 25. 8. 2023 a bylo ukončeno Rozhodnutím o výběru dodavatele ze dne 9. 12. 2025. Vítěznou nabídku podala Společnost pro rekonstrukci SVL vedená společností SMP Vodohospodářské stavby a.s. (skupina Vinci Construction CS a.s.) s cenou 4 786 601 698 Kč bez DPH (5 791 788 054,58 Kč vč. DPH) a dobou realizace 43 měsíců. Smluvní dokumenty (Pakt integrity, Smlouva o součinnosti a Smlouva o dílo) byly podepsány 2. 3. 2026.

Dne 3. 2. 2026 proběhla 0. kontrolní prohlídka, kterou byl zahájen proces odstavení SVL z provozu (zajišťuje PVK, ukončení 30. 9. 2026). Předání staveniště zhotoviteli je plánováno na 1. 10. 2026.

Rekonstrukce bude probíhat za úplného odstavení SVL z provozu. Samotnému stavění proto předchází cca 8 měsíců, během kterých provozovatel ÚČOV (Pražské vodovody a kanalizace, a.s.) převede odpadní vody na Novou vodní linku až do vyčerpání její kapacity, odstaví SVL z provozu a vyčistí její nádrže. V prvních 3 měsících rekonstrukce proběhnou demontáže technologických zařízení, na které naváže 40 měsíců vlastní rekonstrukce. Po 43 měsících bude SVL uvedena do dvouletého zkušebního provozu – během prvních 3 měsíců proběhne zapracování, v následujících 21 měsících ověření projektových a výkonových parametrů.

Rekonstrukce proběhne na území a objektech stávající SVL; jednotlivé objekty a nádrže budou komple.completně rekonstruovány nebo vybudovány jako zcela nové. Objekty s největší pachovou zátěží – lapák štěrku, česlovna, lapák písku a pískové jímky – budou zakryty a dezodorizovány, aby byl eliminován únik zápachu do ovzduší.

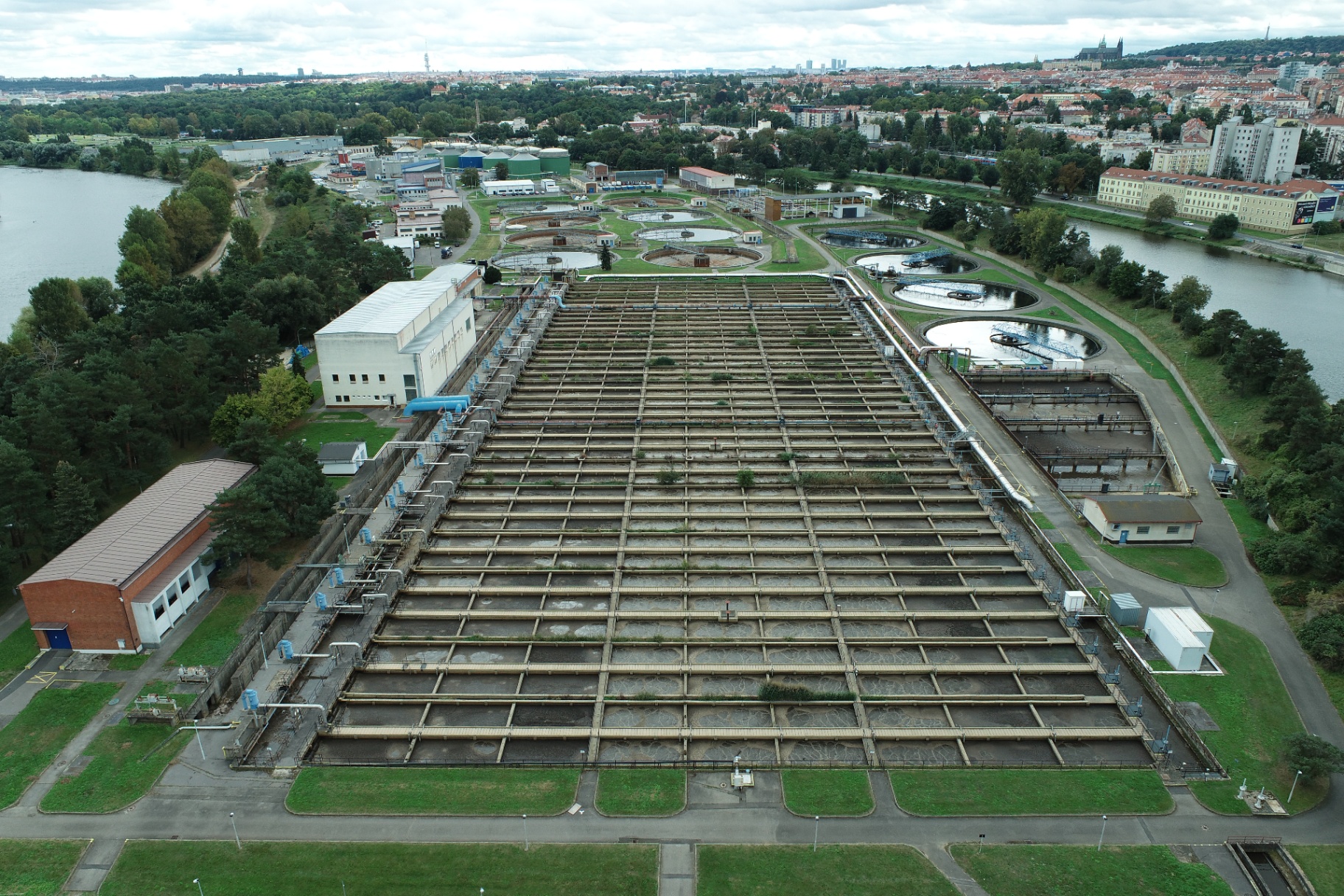

Rekonstruovaná SVL bude technologicky koncipována jako mechanicko-biologicko-chemická čistírna odpadních vod s hydraulickou kapacitou 4,1 m³/s a dimenzována na kvalitu odtoku 10 mg/l celkového dusíku jako roční průměr. Funkční celek tvoří hrubé předčištění (lapák štěrku, česlovna, lapák písku a pískové jímky), primární sedimentace (4 rekonstruované usazovací nádrže o celkovém objemu 18 544 m³), biologické čištění ve 3 zcela nových aktivačních nádržích po 4 sekcích (celkem 130 044 m³), zachovaná regenerační nádrž z 90. let (18 556 m³) a 8 rekonstruovaných dosazovacích nádrží (celkem 53 064 m³). Veškeré technologické vybavení bude vyměněno v plném rozsahu.

Rekonstrukce si vyžádá vytěžení a odvoz cca 310 000 m³ materiálu – z toho cca 111 000 m³ na trvalou skládku, 156 000 m³ na mezideponii (s následným využitím pro zásypy a terénní úpravy) a cca 43 000 m³ bude využito přímo na staveništi. Celkem bude realizováno 40 stavebních objektů a 34 provozních souborů.

Aktuální stav realizace projektu
  • Zhotovitel je znám – Rozhodnutím o výběru dodavatele ze dne 9. 12. 2025 byla vybrána Společnost pro rekonstrukci SVL vedená společností SMP Vodohospodářské stavby a.s. (skupina Vinci Construction CS a.s.).
  • Smlouvy podepsány – Pakt integrity, Smlouva o součinnosti a Smlouva o dílo byly podepsány 2. 3. 2026. Cena díla činí 4,79 mld. Kč bez DPH, doba realizace 43 měsíců.
  • Zahájeno odstavení SVL – Dne 3. 2. 2026 proběhla 0. kontrolní prohlídka a byl zahájen proces odstavení Stávající vodní linky z provozu, který má být ukončen 30. 9. 2026.
  • Převedení vod na NVL – Ke dni 30. 6. 2026 bylo ukončeno čerpání odpadní vody na SVL a všechny odpadní vody jsou od tohoto dne až do ukončení rekonstrukce SVL čerpány pouze na NVL.
  • Předání staveniště – Plánováno na 1. 10. 2026, kdy zhotovitel převezme areál SVL a zahájí vlastní rekonstrukci.
  • Následný zkušební provoz – Po 43 měsících stavby bude následovat dvouletý zkušební provoz s ověřením projektových a výkonových parametrů.
